減碳管理機制

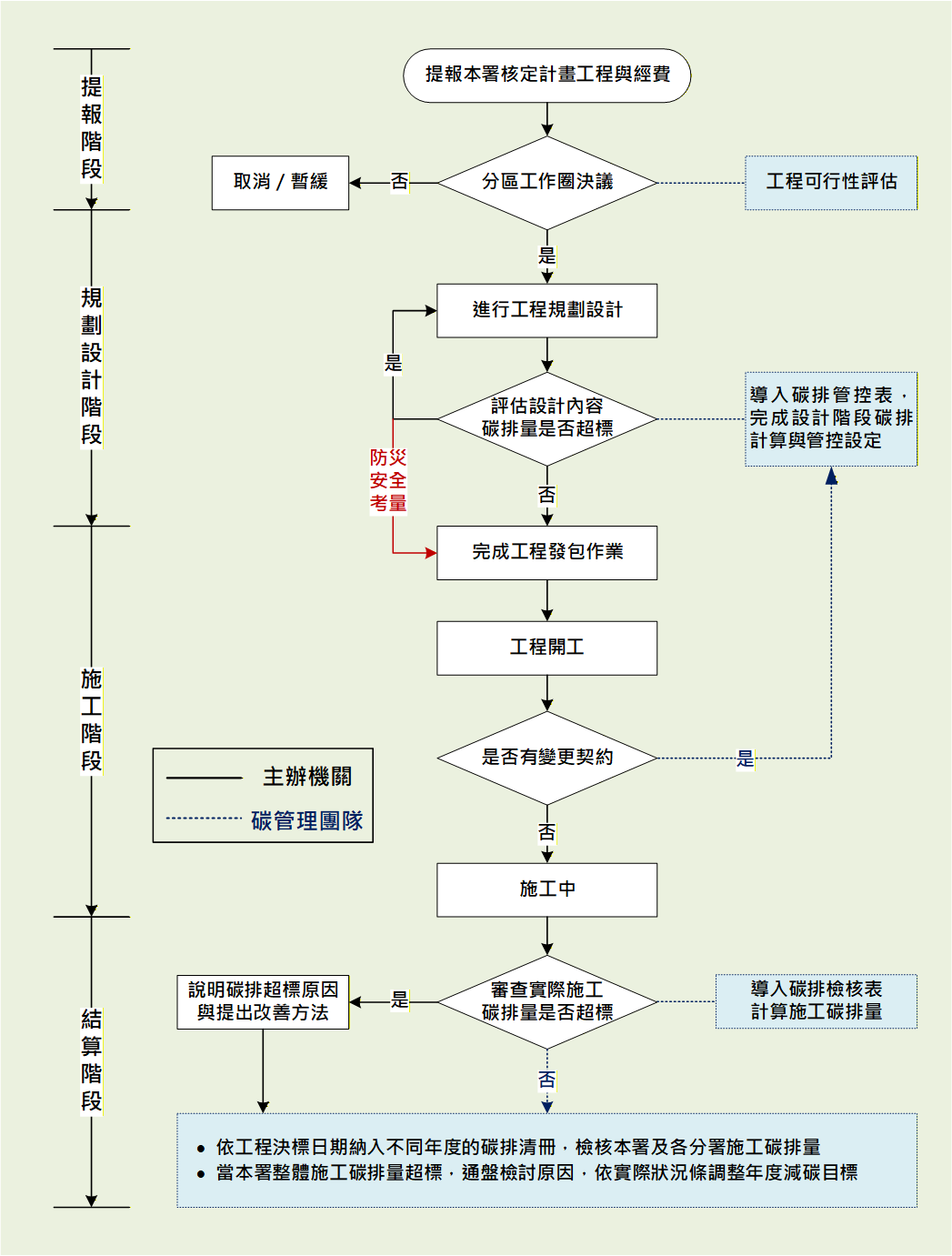

減碳管理機制流程圖

減碳管理機制流程涵蓋「提報」、「規劃設計」、「施工」與「結算」四大階段,由主辦機關主導執行,並由碳管理團隊協助進行各環節的評估與檢核。

一、提報階段
  1. 計畫提報:主辦機關提報本署核定計畫工程與經費。
  2. 分區決議與評估:經分區工作圈進行決議,碳管理團隊同步進行工程可行性評估。
  3. 分流處置:若決議為「否」,工程則取消或暫緩;若決議為「是」,則進入規劃設計階段。

二、規劃設計階段
  1. 規劃設計與碳排計算:主辦機關進行工程規劃設計,碳管理團隊導入碳排管控表,完成設計階段碳排計算與管控設定。
  2. 碳排超標評估:
    • 超標(是):退回重新進行工程規劃設計。若具備「防災安全考量」,可免重新設計,直接辦理發包。
    • 未超標(否):完成工程發包作業。

三、施工階段

工程開工與契約變更:工程開工後,評估是否有變更契約情事。

  • 有變更(是):重新交由碳管理團隊導入碳排管控表,進行碳排計算與設定。
  • 無變更(否):繼續推進施工作業。

四、結算階段
  1. 施工碳排檢核:施工完成後,碳管理團隊導入碳排檢核表並計算施工碳排量,由主辦機關審查實際施工碳排量是否超標。
  2. 超標處置:
    • 超標(是):主辦機關須說明碳排超標原因並提出改善方法,再納入年度清冊。
    • 未超標(否):直接納入年度清冊。
  3. 清冊納管與目標調整:
    • 依工程決標日期納入不同年度的碳排清冊,檢核本署及各分署施工碳排量。
    • 當本署整體施工碳排量超標,通盤檢討原因,依實際狀況調整年度減碳目標。
