走進大自然
						探索生態之美
走進大自然 探索生態之美

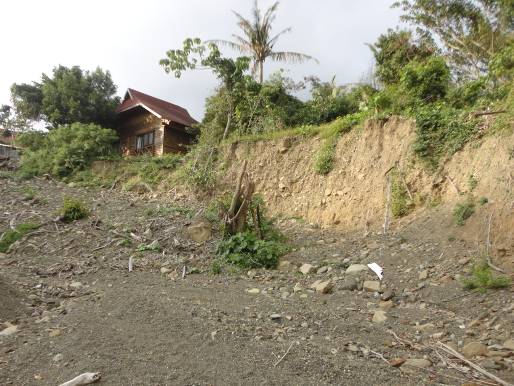

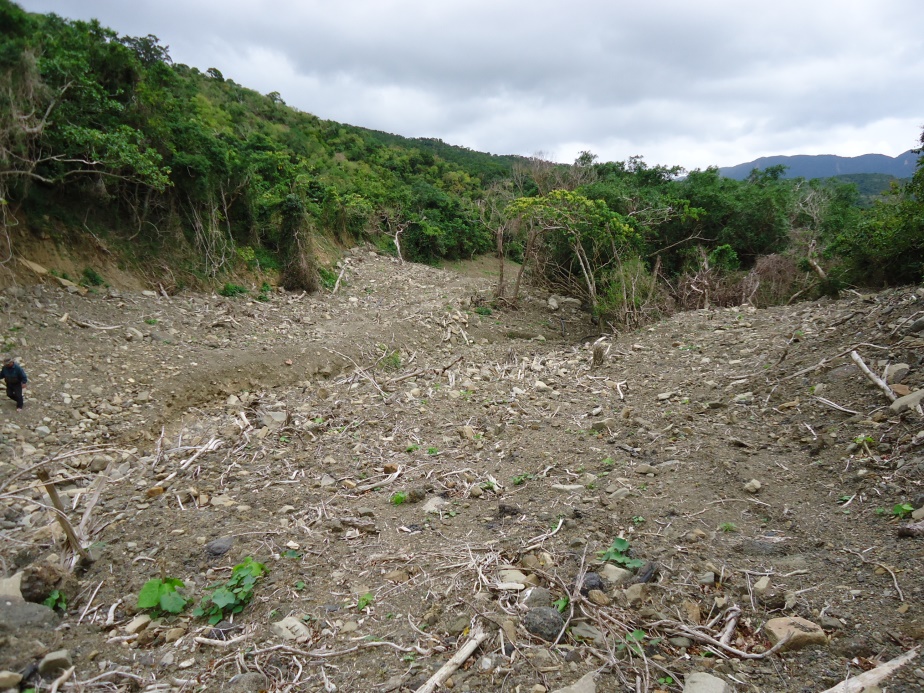

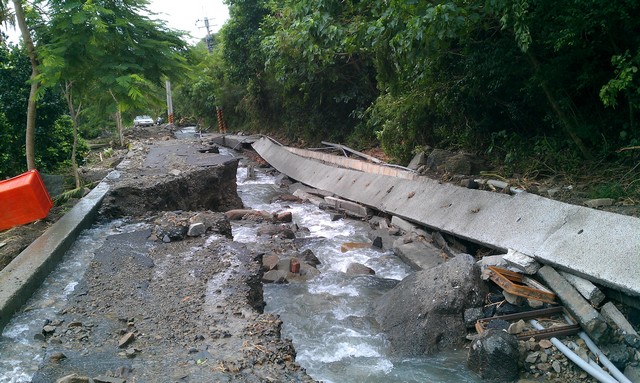

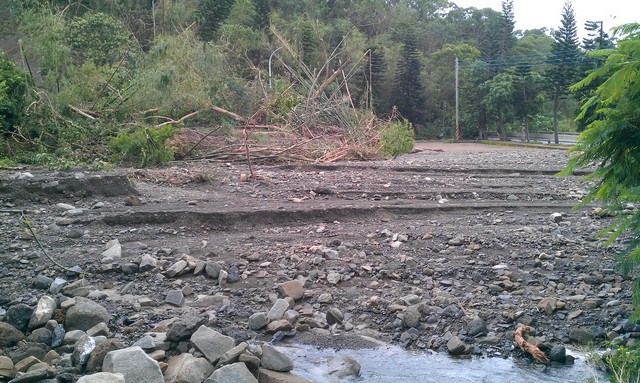

加都魯溪分期分年治理,工程兼具生態保育

:::
202005/29

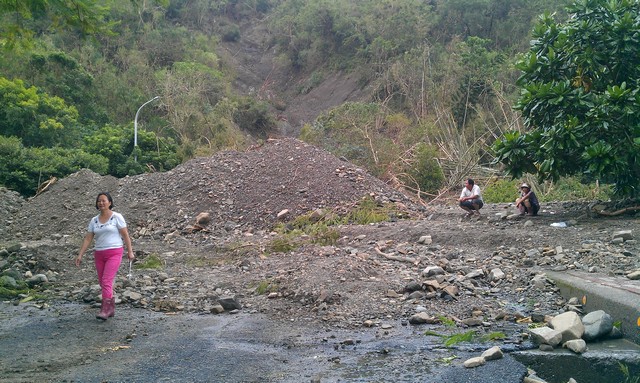

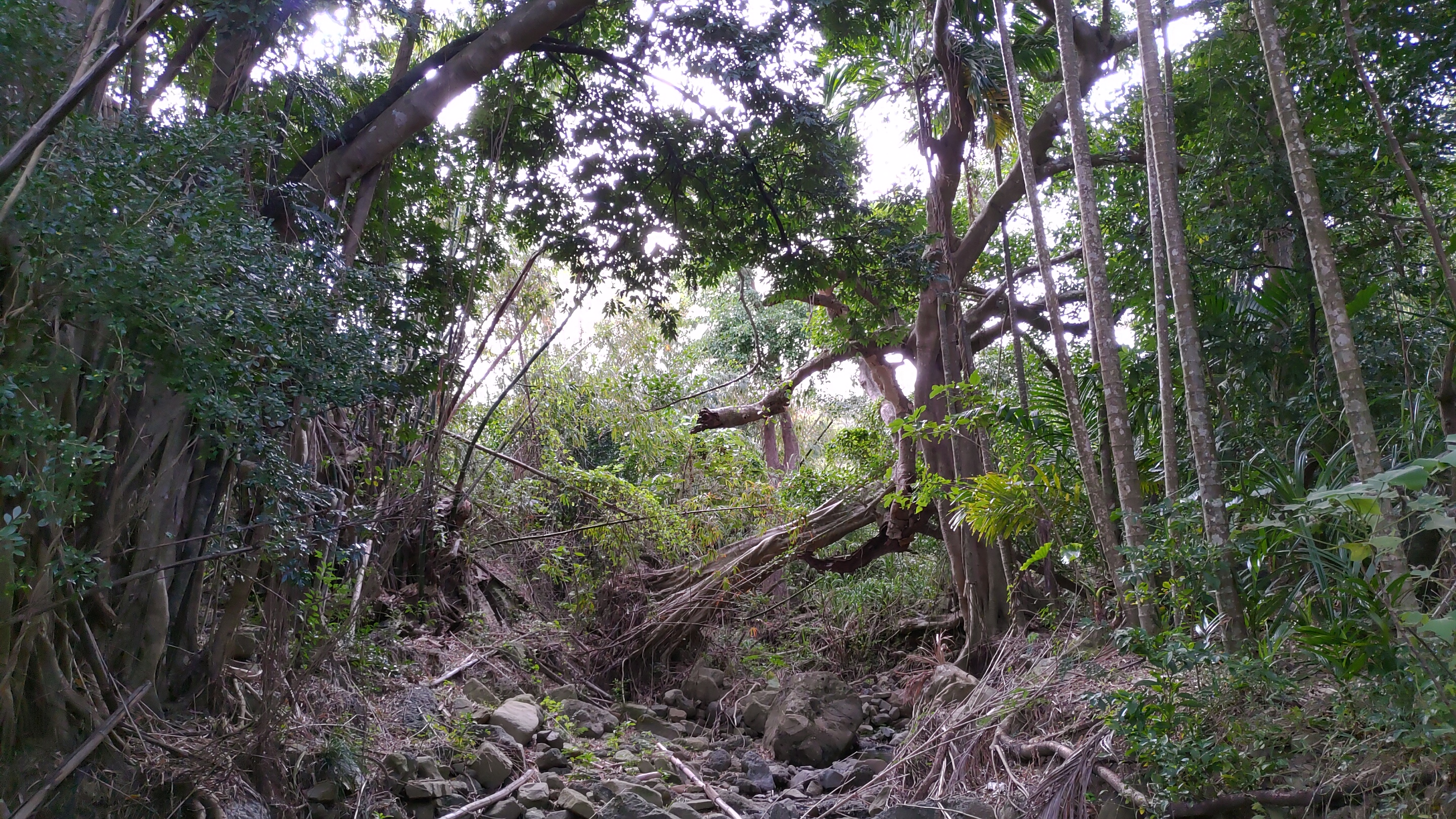

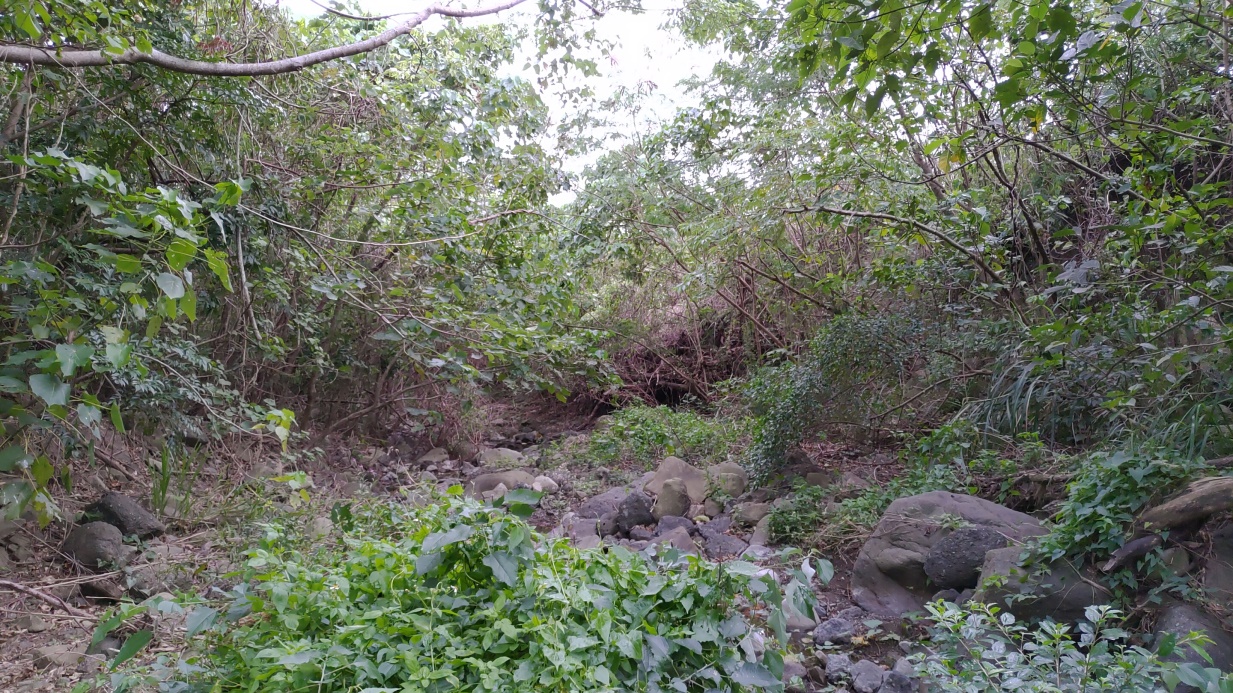

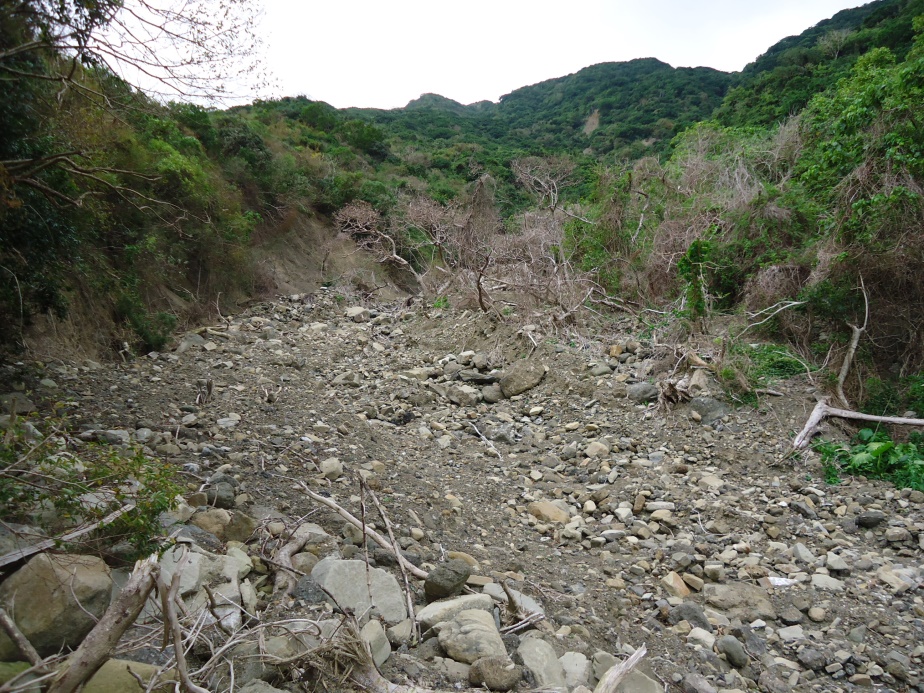

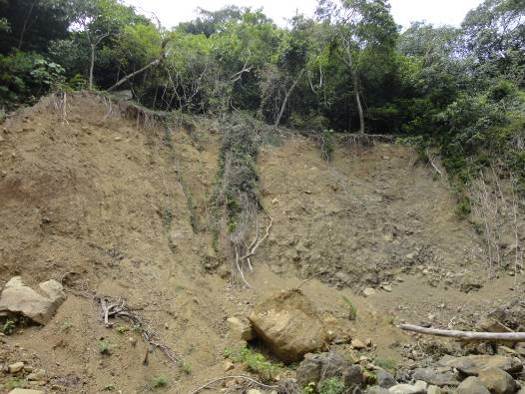

101年8月天秤颱風挾帶連日豪雨侵襲,屏東林區管理處轄管恆春事業區38、39林班加都魯溪集水區源頭及中、上游主支流兩岸邊坡產生崩塌,大量土石崩落運移至下游,造成溪流流路土石堆積,阻礙河道並阻斷交通,影響當地居民出入及安全。災後屏東林區管理處立即進行河道土石清理搶修工作,確保水路暢通,為防止該集水區崩塌土石下移堆積並減少野溪側岸沖刷擴大,降低洪水及土砂災害,於102年度進行整體治理規劃,針對集水區災害問題提出分析治理對策及分期分年治理計畫,於103年至108年分別於加都魯溪上、中游進行治理工程,主要包括防砂壩、節制壩、漿砌石護岸、固床工攔阻疏導土石,以穩定河道,安定流心、於近年颱風豪雨期間確實發揮排洪減災成效,維護國土保安。

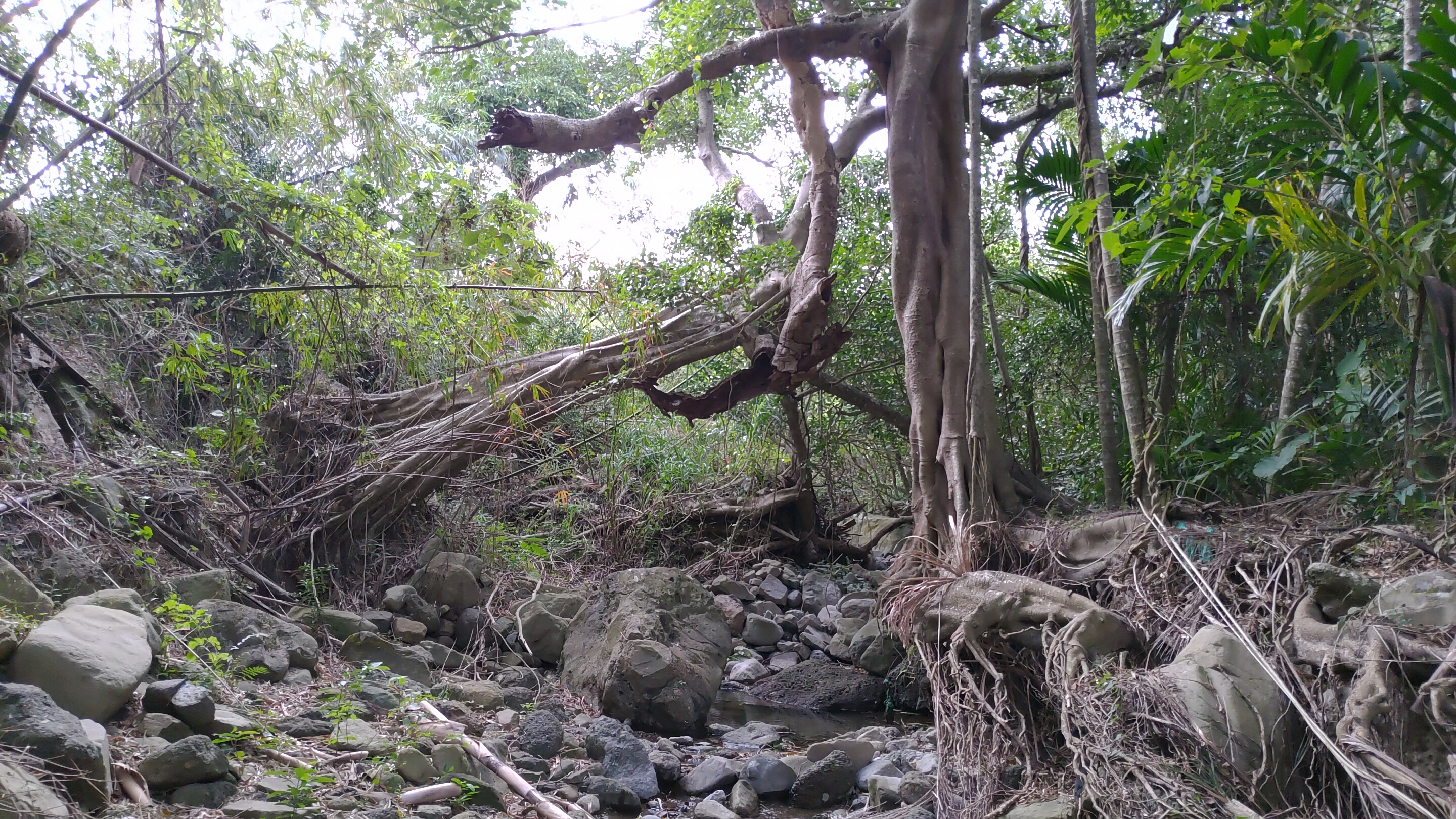

屏東林管處表示目前施工工程為整體治理收尾工程(第七期),施工重點為改善加都魯溪主支流匯流處導流固床功能,減少土砂淤積及加強凹岸抗沖刷能力,並保護樹根遭溪水沖刷之現地珍貴白榕大樹(如照片)。在工程設計階段之生態措施包括現地取材之砌石護岸、低矮式固床工、複式斷面護岸、植生復育及設置動物通道等工法,營造低水流路與多樣化水陸域生物棲息環境。目前匯流口處固床工及護岸施工開挖因近期豪大雨造成工地泥濘及溪水混濁情形,俟豪雨過後將立即檢視下游臨時沉沙池,並進行清淤改善。工程施工過程亦持續執行生態檢核作業,包括生態保全對象監測、水陸域動植物追蹤調查等,完工後種植原生樹種,積極復育濱溪植被緩衝綠帶,以降低施工對生態環境之影響。

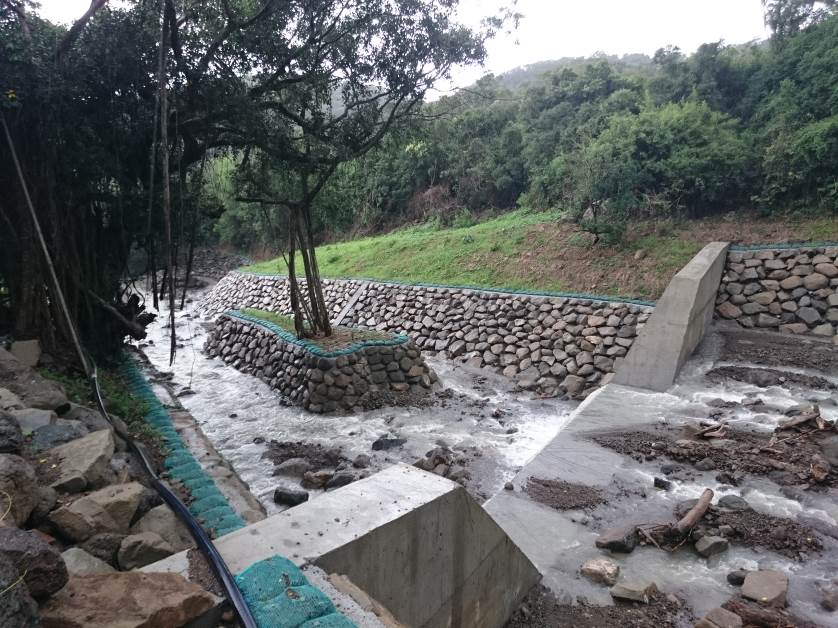

屏東林區管理處表示,工程施設宗旨為設施安全穩固、綠化生態環保、友善環境三方並行,依據整體治理規劃,逐年編列工程經費,完工後已發揮穩定河道、攔阻土砂、減少土石下移,保護周邊河道、林地、農地及七孔瀑布停車場及道路、及中下游民宅安全。本溪流經上、中、下游多期整治,溪床土砂災害已逐步降低並趨於穩定,在治山防災優先、植生復育為輔之主軸下,營造樂活溪流環境,減低工程對生態干擾。
